中国亚洲中文字幕在线,美女福利私人网站免费看,国产午夜毛片精华无码网站,venu931中文在线观看,少妇人妻在线无码视频网,s级爆乳玩具酱皮裤在线播放

歡迎來到通合實業集團涂料官方網站!
立邦漆總代理
    咨詢電話

    全國咨詢熱線

    17792236720


通合外墻涂料施工

★ 服務體系:

1、免費上門檢測墻面,并測量墻面面積,為施工方案提供準確的依據。

2、根據墻面狀況,制定屬施工方案,并簽訂合同,保障自身權益?!?/span>

3、根據施工方案,全程使用立邦體系產品并搭配專業施工團隊工藝涂刷。

4、墻面驗收小秘籍,四測三看一觸,讓您安心驗收好墻面。

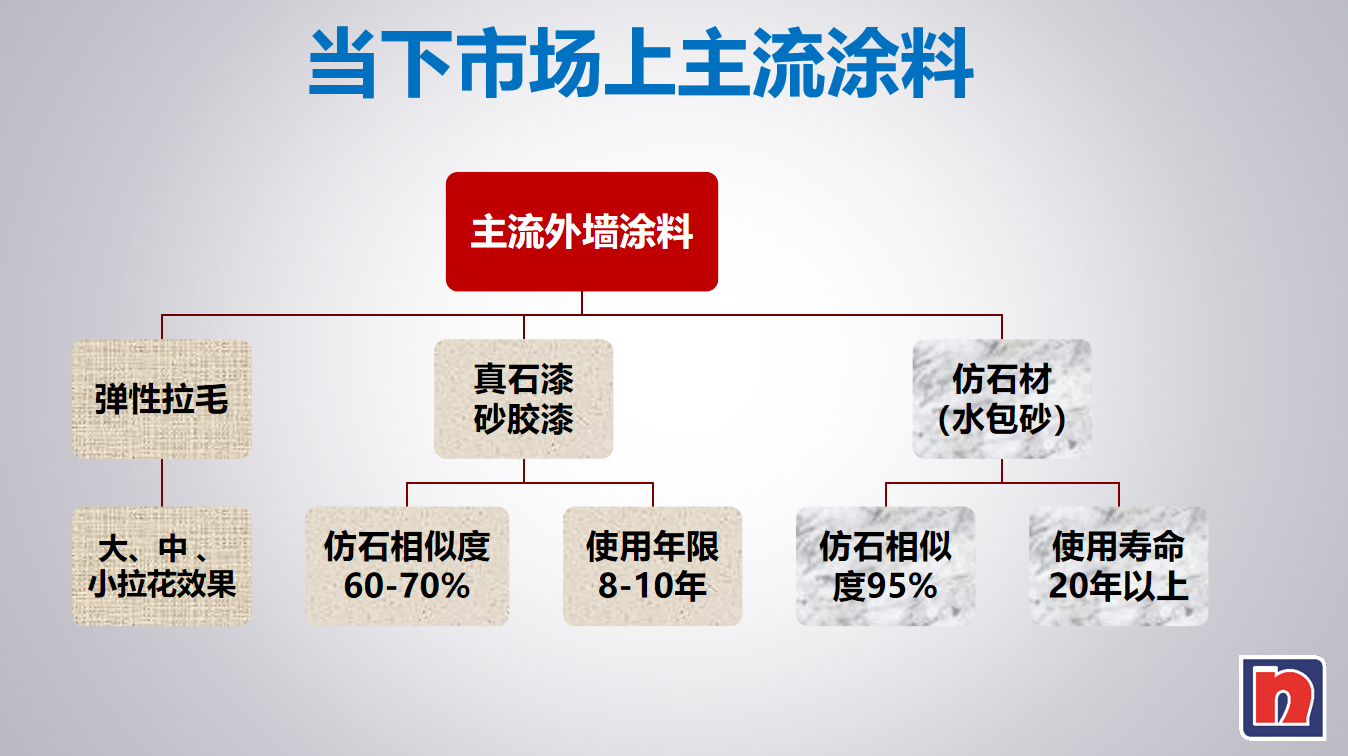

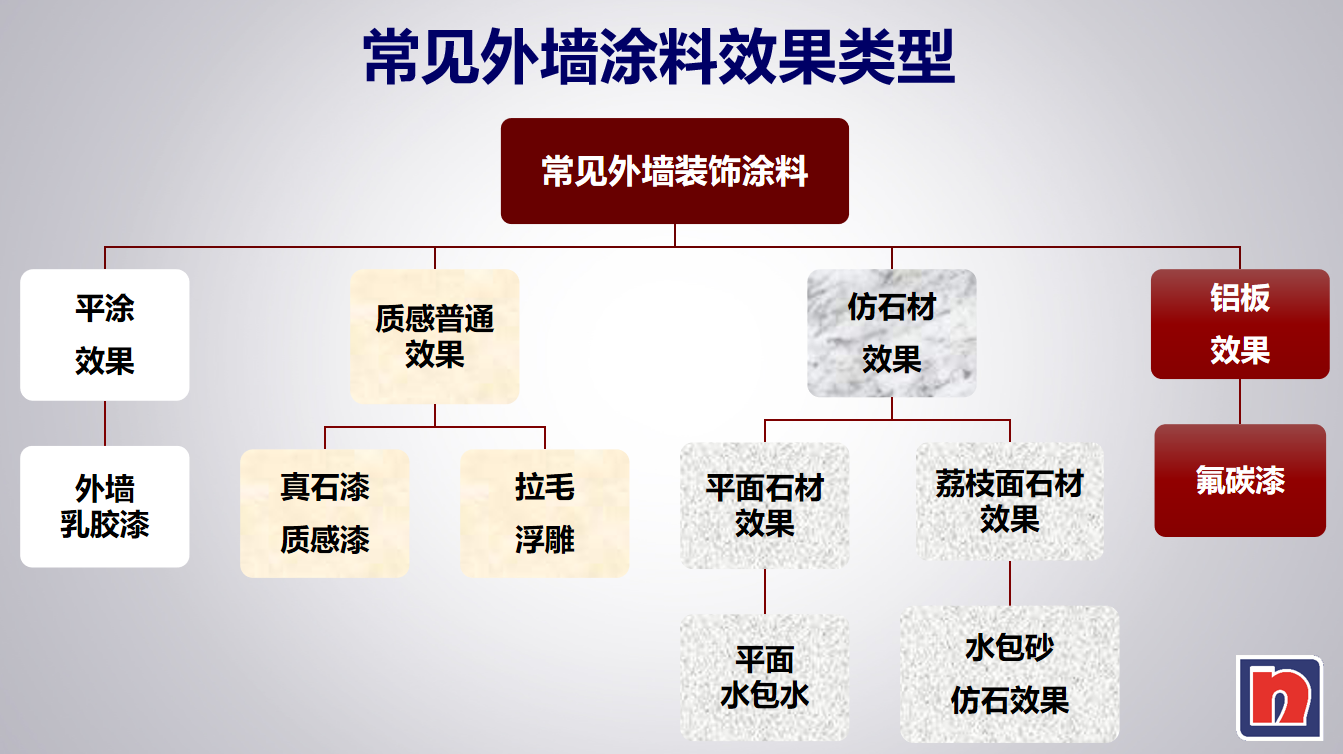

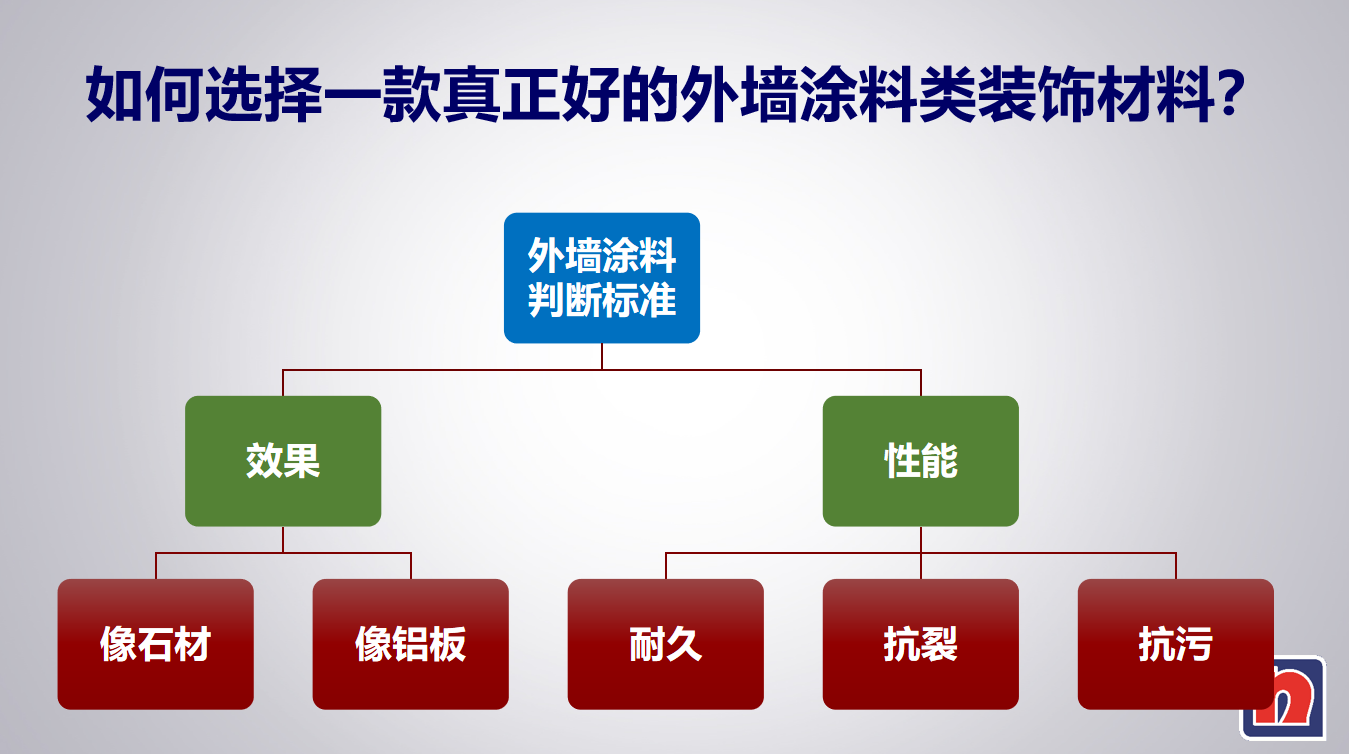

★ 外墻涂料你了解多少?


★ 外墻涂料施工工藝方案流程:

一、外墻涂裝詳細施工規范

經檢查已符合施工條件的墻體,應先鏟除附著物,如水泥沙漿粒。在施工前采用專業儀器測量墻面,含水率小于10℅、及ph值小于10.保證涂料使用最佳效果。如因ph值達不到施工條件,采用1公斤草酸配50公斤清水沖洗處理,以達到施工指標要求。細小的裂縫及較大的不平處,應采取相應的措施進行填補,使墻體表面做到平整、牢固、干凈。

二、不同基層的前處理

1、新水泥砂漿墻面

(1)有砂漿疙瘩,用角磨機磨平。

(2)若有空洞,用水泥沙漿填平。

(3)若有空鼓,敲除用水泥沙漿抹實。

(4)若有泛堿現象,用草酸進行處理達到中性。

2、馬賽克面或瓷磚面

(1)清除空鼓和松動部分。

(2)清洗表面灰塵和油污。

(3)用水泥砂漿或找平膩子填平表面孔洞和磚縫。

(4)滿批界面找平膩子一道。

3、舊涂料基面

(1)鏟除粉化,起殼及松軟部分,并清洗干凈。

(2)用膩子填平孔洞。

4、清理磚墻基面

(1)清除風化表面,并清洗干凈。

(2)先用找平膩子填平磚縫,然后再滿批找平膩子。

5、已發生開裂的基層

先用彈性膩子填縫,圍繞裂縫周邊滿批一道彈性膩子,并用批刀壓實。干透后,批刮第二道彈性膩子,彈性膩子完成干透后,可進行下一道工序。

三、外墻專用膩子的批刮

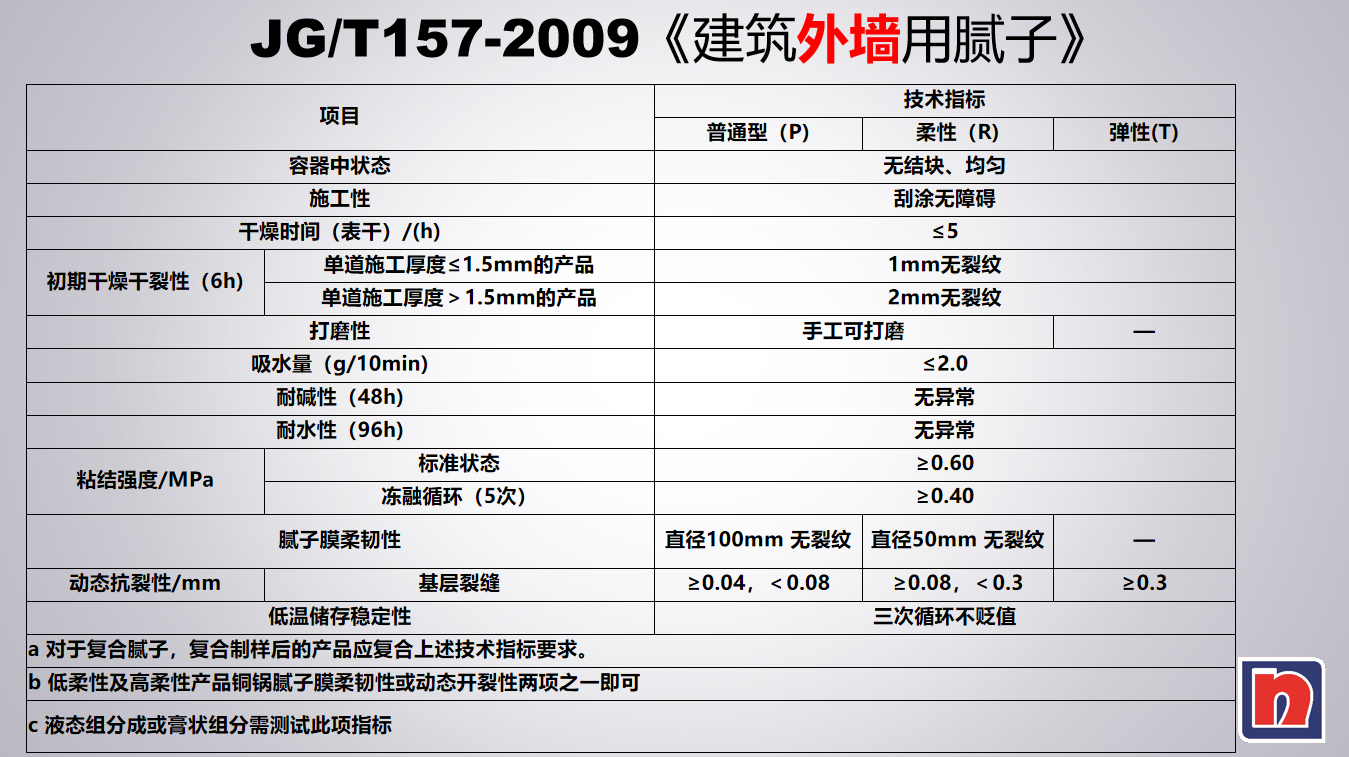

為了保證面漆的完整性效果,采用外墻專用找平膩子,附著力好、強度高、防裂縫、起泡等現象。

用外墻專用找平膩子對墻體進行整體批刮,要求每道批刮小于3mm,建議薄層多道施工,批刮完畢后,對不平整部分進行點補修整,將不平和有刮痕的地方打磨平整,并徹底干燥、養護。

1、施工工藝描述

用批刀在分割好的板塊上沿水平方向滿批一道膩子,用刮刀沿水平方向用力刮平,凹陷的地方用膩子填充修補再刮平。待其表干后,再沿垂直方向滿批膩子一道,然后用另一把刮刀沿垂直方向豎刮,若有凹陷,用外墻專用膩子填充后再豎刮。若平整度仍達不到要求,重復上述步驟,直到滿足要求為止。

2、施工工藝要求

(1)每一次批刮厚度需小于3mm。

(2)完成后平整度要求:2米靠尺檢查,平整度誤差在小于3mm之內。施工后需干燥24小時之后采用400#砂紙打磨平整。完工后的表面應光滑細膩,無刮痕,無砂痕。

3、工藝流程圖(膩子與外墻漆)

(1)外墻漆找平膩子施工工藝流程

外墻專用膩子——水平方向滿批一道——批刀水平方向刮平——垂直方向滿批一道——批到垂直方向刮平——2米靠尺檢查,平整度誤差<3mm干燥,60#-240#砂紙打磨,養護,再至少晴天干燥一天

(2)外墻漆施工工藝流程

基層前處理(基層含水小于10%,平整度編差小于3mm)——批刮外墻專用膩子干燥、打磨、養護、干燥、點膩子達到施工要求、點補修理、干燥、打磨——涂抗堿底漆或油性封閉底漆——打磨、保養——施涂面漆——清理現場

四、修繕,清理,驗收

所有工序完成后,要做最后的檢查,如有不完善、受污染、受破壞的地方立刻進行修繕,將被保護區域等清理干凈,清理現場衛生;繼續做好保護工作;準備交工驗收。
