外墻工程是一個建筑的門面,外墻涂料施工不僅有保養功能,還有裝修功能,就跟女性的“精華液”和“彩妝”一個道理。外墻涂料施工因此要有方案來把控,一個詳細完整的外墻涂料施工方案可以讓外墻工程品質精益求精。
下面小涂分享一下來自我們通合實業集團外墻涂料施工方案范本樣品案例之一:袁雒村城中村改造(歐羅巴小鎮)二期項目五標段工程5#樓
袁雒村城中村改造(歐羅巴小鎮)二期
項目五標段工程5#樓
外墻保溫涂料施工方案
編制人:
審核人:
審批人:
通合實業集團有限公司
20 年 月 日
目錄:
一、 工程概況
二、 編制依據
三、外墻保溫施工工藝技術
3.1 基層處理
3.2 放線、拉基準線
3.3 安裝角鋼防銹托架
3.4 粘貼保溫板
3.5抹底層面砂、鋪耐堿網格布
四、外墻水包砂施工工藝技術
五、施工計劃
六、施工管理及作業人員配備和分工
6.1管理人員配備及分工表
6.2作業人員配備及分工
七、驗收要求
八、施工安全保證措施
九、綠色與文明施工措施
9.1文明施工管理措施
9.2文明工地、治安群防、外圍協調措施
9.3環境保護管理措施
十、應急處置措施
10.1應急組織機構
10.2應急響應
10.3事故處理
一、工程概況
1.1項目概況
項目名稱:袁雒村改造項目二期5#外墻保溫及涂料分包工程
項目性質:外墻涂裝
項目地址:西安市浐灞生態園區北三環以南,廣運潭大道以西
指導思想:精心組織,精心施工,嚴格管理,交優質工程,達優良工程
1.2保溫設計概況
。200厚鋼筋混凝土外墻外保溫。凸窗比<30%,保溫層采用85厚FS-A(Ⅱ級)保溫板。平均導熱系數Km=0.64<0.70x95%,防火等級為A級。
200厚非承重空心磚陽臺(不采暖)外墻外保溫。保溫層采用 50厚 FS-A(Ⅱ級)保溫板。平均傳熱系數Km=1.16.
凸窗頂、底、側板:100厚鋼筋混凝土板外保溫,保溫層采用 70厚FS-A(Ⅱ級)保溫板,平均導熱系數K=0.64<0.70x95%,防火等級為A級。

1.3施工要點
1)粘結砂漿應隨拌隨用,不允許使用過夜砂漿。
2)外墻保溫施工前,外墻抹灰必須全部完成。
3)無機改性防火聚苯板粘貼至少24h后, 在無機改性防火聚苯板外表面抹抹面砂漿,然后立即將耐堿玻纖網格布壓入濕的抹面砂漿上, 再進行塑料錨固件的安裝。
1.4適用部位
該方案適用于袁雒村改造項目二期5#樓項目。
二、編制依據
1、《建筑工程施工質量驗收統一標準》(GB50300-2013)
2、《建筑節能工程施工質量驗收規范》(GB50411-2007)
3、《外墻外保溫工程技術規程》(JGJ 144-2008)
4、《外墻外保溫建筑構造》(10J121)
5、《建筑施工安全檢查標準》(JGJ59-2011)
6、《建筑施工高處作業施工安全技術規程》(JGJ80-2016)
三、保溫板施工工藝技術
基面驗收檢查→基面處理→吊線→粘貼TEPS板(由下往上,從左往右)→打磨TEPS板→安裝托盤錨釘 →制作防護面層(玻璃纖維網格布防護層)(由上往下)

外保溫施工工藝流程圖

(1)基層清理
?、?清理:清理基層墻面雜物。
基層要求平整、堅固、清潔、干燥。墻面無污染、等影響粘結立的材料。
(2)吊掛控制線
根據保溫層的厚度在建筑物外墻大陽角和陰角、門窗洞口用鋼絲掛垂直線,并用拉桿螺絲固定,此垂直線到墻面的距離應略高于FS-A(Ⅱ型)級保溫板的厚度(考慮到FS-A(Ⅱ型)級保溫板和墻面間有粘結劑的距離),粘貼FS-A(Ⅱ型)級保溫板時還要每一層在垂直線之間拉水平線,控制FS-A(Ⅱ型)級保溫板的水平度,水平線到墻面的距離應略高于板的1-2㎜厚度。按照控制線和墻面之間的距離粘貼FS-A(Ⅱ型)級保溫板,可以很好地控制保溫層的平整度。
(3)安裝固定托架
每隔叁層安裝一層固定托架,用膨脹螺栓把托架固定牢固。每塊FS-A(Ⅱ型)級保溫板在托架上的托點不低于5公分。
(4) 配制砂漿
?、?施工使用的砂漿分為專用粘結砂漿及面層聚合物抗裂砂漿。
?、?施工時用手持式電動攪拌機攪拌,拌制的粘結砂漿重量比為水:砂漿=1:5.邊加水邊攪拌;攪拌時間不少于5min,攪拌必須充分、均勻,稠度適中,并有一定黏度。
③ 砂漿調制完畢后,須靜置5min,使用前再次進行攪拌,拌制好的砂漿應在1h內用完。
(5) 粘貼FS-A(Ⅱ型)級保溫板
?、?FS-A(Ⅱ型)級保溫板以長向水平鋪貼,保證連續結合,上下兩排板須豎向錯縫1/2板長,局部最小錯縫不得小于200mm。
② 粘貼FS-A(Ⅱ型)級保溫板時,板縫應擠緊,相鄰板應齊平,施工時控制板間縫隙不得大于2mm,板間高差不得大于1.5mm。當板間縫隙大于2mm時,須用FS-A(Ⅱ型)級保溫板條將縫塞滿,板條不得用砂漿或膠結劑粘結;板間平整度高差大于1.5mm的部位應在施工面層前用木銼、粗砂紙或砂輪打磨平整。
③

外墻FS-A(Ⅱ型)級保溫板排列示意圖
用抹子在每塊FS-A(Ⅱ型)級保溫板周邊涂50mm寬專用聚合物粘結砂漿,要求從邊緣向中間逐漸加厚,最厚處不得超過10mm。然后再在FS-A(Ⅱ型)級保溫板上抹3個厚10mmφ100、6個厚10mmφ80的圓形聚合物粘結砂漿灰餅,如下圖所示。

FS-A(Ⅱ型)級保溫板條點粘接法
?、?用條點法涂好聚合物砂漿的FS-A(Ⅱ型)級保溫板必須立即粘貼在墻面上,速度要快,以防止粘結砂漿表面結皮而失去粘結作用。
當采用如圖所示條點發涂抹聚合物粘結砂漿時,粘貼時不允許采用使板左右、上下錯動的方式調整預粘貼板與已貼板間的平整度,而應采用橡膠錘敲擊調整;目的是防止由于FS-A(Ⅱ型)級保溫板左右錯動而導致聚合物粘結砂漿溢進板與板間的縫隙內。
?、轋S-A(Ⅱ型)級保溫板與基層粘結砂漿在鋪貼壓實后,砂漿的覆蓋面積約占板面的30%~50%,以保證FS-A(Ⅱ型)級保溫板與墻體粘結牢固。
(6) 安裝固定件
①FS-A(Ⅱ型)級保溫板粘結牢固后,應在8~24h內安裝固定件,按照方案要求的位置用沖擊鉆鉆孔,要求鉆孔深度進入基層墻體內50mm(有抹灰層時,不包括抹灰層厚度)。

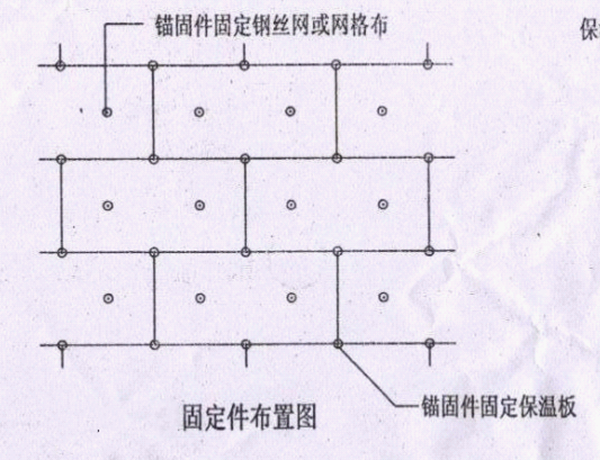

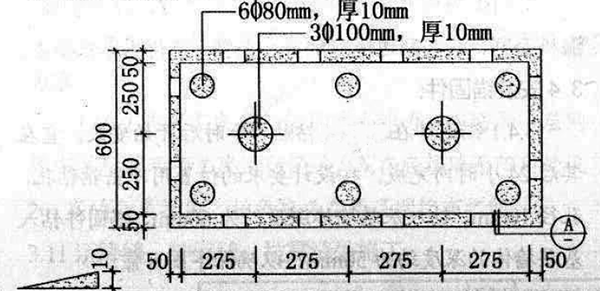

?、?固定件個數按照下圖要求放置(橫向位置居中、豎向位置均分),任何面積大于0.1m2 的單塊板必須加固定件,且每塊板添加數量不小于4 個。

(7)打底
FS-A(Ⅱ型)級保溫板接縫處表面不平時,需用襯有木方的粗砂紙打磨。打磨動作要求為:呈圓周方向輕柔旋轉,不允許沿著與FS-A(Ⅱ型)級保溫板接縫平行方向打磨,打磨后用刷子清除FS-A(Ⅱ型)級保溫板表面的泡沫碎屑。
(8) 固定玻纖網
?、贋樵鰪?qiáng)抹面層拉結強度,以滿足飾面層涂料的要求,宜采用玻纖網。。保證網面平展并緊貼底層聚合物砂漿面。并保證玻纖網左右搭接寬度100mm,上下搭接寬度80mm;不得使玻纖網褶皺、空鼓、翹邊。要求砂漿飽滿度100%,嚴禁出現干搭接。
?、谠趬ι黻帯㈥柦翘幈仨殢膬蛇厜ι砺褓N的玻纖網雙向繞角且相互搭接,各面搭接寬度為不小于200mm。見下圖。
?、坶T窗洞口內側周邊及洞口四角均加一層玻纖網進行加強,洞口四周玻纖網為200mm×200mm,大墻面粘貼的玻纖網搭接在門窗口周邊的加強網格布之上,一同埋貼在底層聚合物砂漿內。

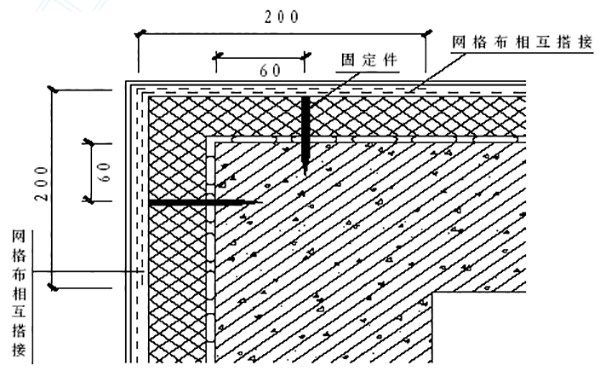

陰、陽角處玻纖網搭接示意圖
(9) 抹面層聚合物抗裂砂漿
面層砂漿施工應選擇施工時及施工后24h 沒有雨的天氣進行,避免雨水沖刷造成返工。
四、水包砂施工
基層清理→刮兩遍膩?zhàn)印箟A底漆施工→貼分割條線→滾中涂→噴涂外墻水包砂→撕膠帶→噴涂水包砂專用罩面漆→驗收
(一)基面局部修補處理
1、基面干燥,含水率小于 10%,PH 值小于 10.無空鼓,用抹面砂漿掛網修補平整。
2、仔細檢查墻面的平整度,對明顯凸起或凹陷部分進行修補。
3、孔洞或明顯的凹陷預先用水泥砂漿進行點補,并按照規定進行養護。
4、清除顆粒雜物:用棕毛刷、鏟刀和砂紙清除墻面浮松的水泥層或粘附的顆粒或雜物。如果這些顆粒不清除干凈,膩?zhàn)酉牧繉⒋蠓黾?,且有損于膩?zhàn)痈街鴱?qiáng)度。
5、再次用靠尺檢查墻面的平整度,當平整度不符合要求時,不得進入下道工序。
(二)外墻水包砂柔性抗裂膩?zhàn)邮┕?/p>
1、材料使用說明:25KG/袋 外觀:干粉砂漿
?、攀┕づ浔龋呵鍧嵥?1:0.25
?、普{(diào)干粉砂漿時,必須先用手電鉆充分?jǐn)嚢杈鶆?,用清水適當調整施工粘稠度。
?、歉煞凵皾{與水調配后,最長放置時間為 4 小時,超過 4 小時不能使用,已固化的漿料也不能使用,應現配現用,避免結膠浪費。
?、壬皾{批刮后,耗量根據基面平整度略有變化,每遍膩?zhàn)雍穸燃s為2毫米,約合 1.5~2.5kg/m2.
2、材料施工說明
⑴基面檢查:檢查基面上的顆粒粉塵是否已清理干凈,如果未清理干凈,應繼續清理干凈。
?、泣c(diǎn)補:用對于粗糙的水泥基面進行點補。
3、膩?zhàn)訚M批
?、偈┕r(shí),先用批板將砂漿在墻上批刮(依基面平整度而定),要橫
向豎向同步批刮,將基面整體平整度刮出來,批板運行速度及用力要均衡,否則會形成斜坡狀或波浪狀,影響平整度。
?、诟鶕?jù)整體墻面要求,須用靠尺豎向,橫向檢查、用膩?zhàn)有薰?,保證順直度。
?、墼谂紊皾{的過程中,會將少量漿料粘附堆積于非涂物表面,應及時刮掉,以免其干硬而難以處理。
4、施工要求
?、疟砻鏌o批刮印痕,尤其是陰陽角滴水線窗沿及水管附近墻面;用毛刷沾水刷光。
?、凭€條平直,陽角順直無殘缺;
?、菬o疏松掉粉現象,粘結力合格;
(三)抗堿封閉底漆施工
1、材料使用說明:顏色:黑色
?、砰_啟桶包裝后充分?jǐn)嚢杈鶆颍㈧o止 5 分鐘后待用。
?、朴瞄L毛滾筒粘料后,均勻涂布基面,要求用力均勻,速度協調,來回滾涂一致。
2、材料施工說明
?、攀┕し椒ǎ簼L涂
?、剖┕け閿?shù):一遍
?、歉稍?24 小時后可直接進入下道工序。
3、材料施工要求:
干燥后,膩?zhàn)訉颖砻鎸⑷娓采w涂料底漆,無漏刷或明顯接茬,接痕及“涂花”現象。
?、葟椌€標志分格、貼紙,滾多彩專用底色中涂。
按設計要求,縱橫水平、垂直彈線分格,粘貼膠帶紙須先貼直線, 再貼橫線,對有接頭處可釘上鐵釘,以免噴涂后找不出膠帶源頭;然后滾涂多彩專用底色中涂一遍。
(四)水包砂面層施工
噴涂 2 遍,充分干燥后再進行清理。要求無明顯流掛,涂膜均勻,手感光滑,顏色整體一致。
施工注意:噴完面漆涂層之后,罩光之前,要作好防雨保護,避免大雨沖洗,面漆干透后要盡快罩光;保證環境溫度應大于 5℃,相對濕度小于 85%,無大風的天氣下施工,雨天或者即將下雨的天氣也不得施工,施工時多關注天氣預報。
(1)噴涂工藝
選用口徑為 3.5-4.0mm 噴嘴噴槍,氣壓在 5kg 以上,由上而下, 自左向右,噴涂時,噴槍應離墻面 40cm 以上,噴槍要垂直于墻面進行施工,行槍平衡、平穩,現場供氣要均勻,應噴涂二道水包砂,要求均勻撒涂,色彩均勻一致;
(2)分格膠帶清理
1、水包砂表干前應馬上去除美紋紙,應二人一組,去除方法,盡量自左向右,自上而下,垂直墻面往上拉開,不要斜著拉,尤其是勾縫十字部位應輕拉輕放,避免影響造型棱角破損。
2、重新檢查,對于人工損壞的部位,用涂料進行點補修復,真石漆表干前,用軟毛刷輕抹勾縫棱角部位,增強棱角圓潤感。
(3) 滾涂罩面漆
使用前攪拌均勻,可采用滾、噴、刷涂等方式,先上后下,從邊緣開始向另一側移動涂刷,并一次完成,避免流掛、接痕。如二遍施工時,要待第一遍干透后再涂第二遍。在涂罩面漆前,檢查好面漆的整體施工效果,符合驗收條件后再罩面漆。對陰陽角、分格縫邊角等部位用砂架打磨順直平整,以提高裝飾效果。
五、施工計劃
根據袁雒村改造項目二期4#項目工期目標實際進度,外墻保溫工程計劃安裝進度如下:
該工程08月01日開始施工外保溫,到10月1日基本完成外保溫施工。
總工期:60天。
六、施工管理及作業人員配備和分工
針對本工程施工,項目部對現有管理人員進行分工,具體安排如下:
6.1管理人員配備及分工表
序號 | 崗位 | 人數 | 職責分工 |
1 | 項目經理 | 1 | 對工程質量、安全、進度負總責 |
2 | 技術負責人 | 1 | 編制施工方案、解決圖紙問題 |
3 | 生產經理 | 2 | 組織材料、設備,對進度、安全負責 |
4 | 技術員 | 4 | 解決現場具體技術問題 |
5 | 工 長 | 8 | 負責各自施工區域內的各項工作協調 |
6 | 質量員 | 2 | 負責過程檢查、完工驗收 |
7 | 材料員 | 2 | 組織材料、設備采購 |
8 | 安全員 | 3 | 現場安全巡查、監督并配合工長整改 |
9 | 資料員 | 2 | 收集整理材料、試驗檢驗、施工資料 |
6.2作業人員配備及分工表
作業人員的配置根據工程量及施工進度安排進行投入,并根據實際施工進度及時調整以滿足施工需要。勞動力計劃如下:
勞動力計劃表
序號 | 工種 | 人數 | 職責分工 |
1 | 電工 | 1 | 現場線路以及電力資源分配 |
2 | 測量工 | 4 | 現場放線以及施工定位 |
3 | 安裝工 | 40 | 保溫板安裝施工 |
4 | 普工 | 6 | 材料運輸、現場保潔 |
七、驗收要求:
1、本做法執行標準為《外墻外保溫施工技術規程》
2、施工中嚴格執行項目經理全面負責制,建立質量安全管理體系,質量、安全工作均設有專職負責人員,直接落實施工質量和施工安全和文明施工工作。
質量控制:
施工前由專職技術負責人進行書面的技術交底明確工藝做法、節點要求、質量標準。
施工時嚴格按照施工方案和相應的工藝標準進行。
加強工序檢驗和控制工作,每一道工序完成后,均由專職技術負責人員組織進行驗收,絕不將質量隱患帶到下一施工工序。
保溫板安裝自檢質量檢查方法和標準見下表:
項次 | 項 目 | 允許偏差 | 檢查方法 |
1 | 表面平整度 | 4 | 用2m靠尺、楔形塞尺檢查 |
2 | 立面垂直度 | 4 | 用2m托線板檢查 |
3 | 陰、陽角垂直度 | 4 | 用2m托線板檢查 |
4 | 陰陽角方正度 | 4 | 用200mm方尺檢查 |
5 | 接縫高差 | 1.5 | 用直尺檢查 |
抹灰砂漿表面必須平整,玻纖網不得外露。抹灰層表面平整度允許偏差為4mm,立面垂直度允許偏差為4mm。
3、保溫材料進場后,在監理、建設單位的見證下對保溫板、錨栓、網格布、粘接和抹面砂漿進行取送樣檢測,保溫板施工完成后對保溫層厚度進行現場鉆心取樣及拉拔檢測。
八、施工安全保證措施
1、按規定使用安全“三寶”;
2、機械設備防護裝置一定要齊全有效;
3、吊籃設備必須有限位保險裝置,不淮“帶病”運轉,不準超負荷作業,不準在運轉中維修保養;
4、電動機械和電動手持工具要設置漏電保護裝置;
5、各種纜風繩及其裝置必須符合規定要求;
6、在建筑工程的“四口”必須用欄桿或蓋板等加以保護;
7、嚴禁赤腳或穿高跟鞋、拖鞋進入施工現場,高處作業不準穿硬底鞋或帶釘易滑的鞋靴;
8、施工現場的懸崖、陡坎等危險地區應有警戒標志,夜間要設紅燈示整。
9、進入吊籃,必須戴好安全帽,戴好安全帶,鉤牢保險鉤。
10、吊籃操作工和上籃人員,應嚴格遵守吊籃“使用說明書”和“安全技術規定”。
11、上吊籃人員必須身體健康,無高血壓病、貧血病、心臟病、癲癇病和其他不適宜高空作業的疾病,嚴謹酒后操作,禁止上吊籃內玩笑嬉鬧。
12、每班第一次升降吊籃前,必須先檢查電源,鋼絲繩、屋面懸臂架、懸臂架壓鐵是否符合要求,檢查安全鎖和升降電機是否完好。
13、吊籃升降范圍,必須清除外墻面的障礙物。
14、嚴謹將吊籃作為運輸材料和人員的“電梯”使用,嚴格控制吊籃內的荷載:
15、上籃作業人員必須在上下午離開吊籃前,對安全鎖、升降機及鋼絲繩的水泥漿等雜物垃圾做一次清除,以確保機械的安全可靠性。
16、上吊籃人員在操作前必須做到下列幾點:
(1)檢查電源線連接點,觀察指示燈
(2)按啟動按鈕,檢查平臺是否處于水平
(3)檢查限位開關
(4)檢查提升器與平臺的連接處
(5)檢查安全繩與安全鎖連接是否可靠,動作是否可靠
17、每天下班停用吊籃,應將吊籃下降到一層樓窗廳口,應用拉桿將吊籃拉牢在建筑物窗洞口上,不使吊籃隨風飄蕩。
18、防火措施,在施工過程中在吊籃中放置一瓶干粉滅火器以備應急使用;在保溫板粘貼施工中操作工人不允許吸煙和使用明火。
九、綠色與文明施工措施
本工程實行施工現場標準化管理,積極配合建設方做好現場環境秩序。由“安全文明施工”領導小組組織各部門各專業負責人對工地進行安全生產、文明施工、場容場貌、生活衛生檢查、打分評定,以有力地促進項目“標化”工作達到文明工地的要求。
9.1文明施工管理措施
9.1.1施工現場以項目經理為組長;主管生產安全、施工、技術、安全等管理人員為成員的施工現場施工管理組織。
9.1.2在管理制度方面,嚴格執行公司已制定的各項制度,如個人崗位責任制、經濟職責制、獎懲制度、持證上崗制度、會議制度、各項專業管理制度,并將這些制度貼掛上墻。
9.1.3在資料檔案及信息情報方面,有專人負責整理、要求施工現場有施工日志,詳細記錄會議記錄、檢查記錄?,F(xiàn)場配備須用的專業書籍和資料。
9.1.4公司將適時開展文明施工競賽活動,如項目與項目競賽、班組之間相互競賽、個人與個人之間競賽等活動。
9.1.5加強教育培訓工作,高層經理等人員不斷知識更新,中低層次員工經常集中培訓。
9.1.6在保證安全可行的情況下,本公司將對各項技術不斷進行更新并運用到施工現場。
9.1.7積極開展“5S”活動,對施工現場各生產要素所處的環境不斷進行整理、整頓、清掃、清潔和素養。
9.1.8通過合理定置,使施工現場秩序化、標準化。
9.1.9推行目標管理將施工任務和完成情況制成圖表,公布于眾。
1)施工現場各項管理制度、操作規程、工作標準、施工現場管理細則將分別以看板、掛板和公告的形式公布于眾。
2)施工現場管理崗位責任人標牌顯示。
3)施工現場管理結果、各項檢查結果張榜公布。
4)充分借助現代化媒體參與管理,在辦公室里運用計算機管理辦公。
9.1.10施工現場布置設施、設備應按現場布圖規定搭設,并隨施工的不同階段及時更換現場標志牌和合理調整現場臨時布置。
9.2文明工地、治安群防、外圍協調措施
9.2.1開展文明教育,施工人員均應遵守總包的各項規章制度。
9.2.2加強班組建設,有三上崗一講評的安全記錄,有良好的班容班貌。項目部給施工班組提供一定的活動場所,提高班組整體素質。
9.2.3加強工地治安綜合治理,做到目標管理、制度落實,責任到人,施工現場治安防范措施有力,重點要害部位防范設施有效到位。
9.2.4現場施工人員均佩戴胸卡,以工作部門、單位為依據,按一定規則統一編號。
9.2.5遵守社會公德,樹立良好的社會信譽,搞好公共協作關系。
9.2.6做好施工現場的綠化保護工作。
9.2.7施工完畢,清理現場,所有建筑垃圾及時清運至建設方指定區域并協助外運。
9.2.8做好社區服務工作,協調與周圍居民所在地居委會、市政交通、環衛、環保等單位的橫向關系,使工程成為愛民工程,便民工程。
9.2.9交通保證
為保證車輛安全進出工地,特別是各種建筑材料車輛進出場,應做好與本地區交通管理部門的協調工作,維持施工階段現場與外界的交通秩序。
9.3環境保護管理措施
9.3.1防止大氣污染
1)建筑施工垃圾,采用容器吊運,嚴禁隨意凌空拋撒。施工垃圾及時清運,適量灑水,減少揚塵。
2)施工現場,設專人及設備,采取灑水降塵措施。
3)施工現場使用的爐灶采用燃?xì)庠?,符合環保要求。
9.3.2防止水污染
對施工或工具中使用的油料、清洗液等的廢舊物品不得隨意傾倒
9.3.3防止光污染
1)現場不得有長明燈,夜間施工除必要的照明外,避免過多燈光照射。
2)現場照明集中照射,僅覆蓋現場范圍,避免影響臨近道路行車。
9.3.4防止施工噪音污染
1)施工現場提倡文明施工,建立健全控制人為噪聲的管理制度。盡量減少人為的大聲喧嘩,增強全體施工人員防噪聲擾民的自覺意識。
2)嚴格控制強噪聲作業時間,特殊部位施工需在相關環保局備案后方可施工。
3)牽扯到產生強噪聲的成品、半成品加工,盡量放在車間完成,減少因施工現場加工制作產生的噪聲,搭設木加工棚放置木加工機械。
4)盡量選用低噪聲或備有消聲降噪設備的施工機械。施工現場的強噪聲機械(如攪拌機、電鋸、電刨、砂輪機等)要設置封閉的機械棚,以減少強噪聲的擴散。
9.3.5廢棄物管理
1)施工現場設立專門的廢棄物臨時貯存場地,廢棄物應分類存放,對有可能造成二次污染的廢棄物必須單獨貯存,設置安全防范措施且有醒目標識。
2)廢棄物的運輸確保不散撒、不混放,送到政府批準的單位或場所進行處理、消納,對可回收的廢棄物做到再回收利用。
十、應急處置措施
10.1應急組織機構
為對可能發生的事故能夠快速反應、求援,項目部成立應急救援小組。應急救援小組組成同安全生產領導小組,人員職責分工如下:
1)組 長:楊森負責事故應急救援的全面組織、指揮、協調工作,負責向上級報告并負責調集搶險救援所需的人力、物力。
2)副組長:鄧艷領協助組長組織、指揮、協調救援工作
3)副組長:周錫波及時布置現場搶救,調動搶險人員、器材、機械進行有序搶險。
4)副組長:田留鵬負責保護事故現場、維持現場秩序、做好談話記錄、保持與公安部門的溝通。
5)組 員:翁曉暉負責救援材料、物資的準備及進場工作。
6)組 員:孟剛凱負責聯系事故救援醫院、車輛、以及引導救援力量按照指定的路線進入現場進行救援。
7)組 員:汪鵬負責現場救援道路的暢通,配合劉柯南做好事故應急救援工作。
8)組 員:蘇周林協助應急救援小組其他組員工作。
各組員在組長或副組長的指揮下,負責現場的維護、搶救、警戒等工作,及具體落實組長或副組長下達的救援方法、措施的指令。
10.2應急響應
1)出現事故時,在現場的任何人員都必需立即向組長報告,匯報內容包括事故的地點、事故的程度、迅速判斷的事故可能發展的趨勢、傷亡情況等,及時搶救傷員、在現場警戒、觀察事故發展的動態并及時將現場的信息向組長報告。
2)組長接到事故發生后,立即趕赴現場并組織、調動救援的人力、物力趕赴現場展開救援工作,并立即向公司救援領導負責人匯報事故情況及需要公司支援的人力、物力。
10.3事故處理
事故發生后,事故發現第一人應立即大聲呼救,報告負責人(項目經理或管理人員)。項目管理人員獲得求救信息并確認事故發生以后,應立即采取以下措施:
1)立即組織項目職工自我救護隊伍進行施救;本項目部配備應急急救藥箱1只,藥箱存放在現場辦公室;
2)立即向所屬分公司、項目指揮部應急救援中心匯報事故發生情況并尋求支持;
3)立即向當?shù)蒯t(yī)療衛生(120)、公安部門(110)消防部門(119)電話報告并嚴格保護事故現場;
4)當事人被送入醫院接受搶救以后,指揮部即指令善后處理人員到達事故現場,做好當事人家屬的接洽善后處理工作,按職能歸口做好與當?shù)赜嘘P(guān)部門的溝通、匯報工作。
-
天花板黑色是什么涂料?2025-04-19查看詳情 -
水性油漆對身體有害嗎?2025-02-22隨著環保意識的增強,水性油漆因其低揮發性和環保特性,逐漸成為家庭裝修和工業涂裝的主流選擇。然而,許多人仍然關心水性油漆是否對身體有害。那么,水性油漆對身體到...
查看詳情 -
冬季外墻涂料施工注意事項!2024-12-28冬季施工對于外墻涂料的應用具有一定挑戰性,氣溫低、濕度大等因素可能對涂料的附著力、干燥時間和施工質量產生不利影響。因此,在冬季進行外墻涂料施工時,需要特別注...
查看詳情
